根据该计划,将在该地区建设两台能源机组,总投资额为1.282万亿坚戈。
据了解,埃基巴斯图兹2号热电站(GRES No. 2)一号机组于1990年投入运行。随后,二号机组于1993年投入运行。最初计划建设三号机组,但该项目一直处于初步阶段。

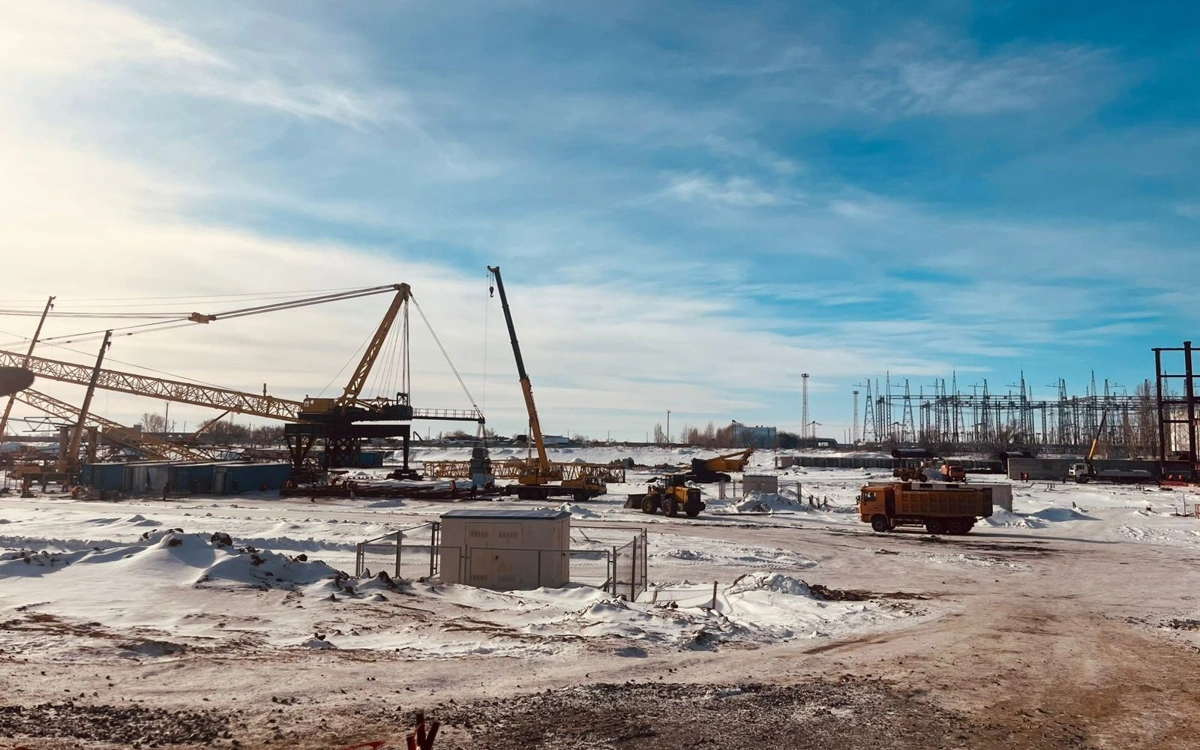

政府总理视察了施工现场。根据项目规划,3号机组将于2028年投入运营,而4号机组将于2030年投入运营。项目总投资1.282万亿坚戈,每台机组装机容量为550兆瓦。
设备交付计划于2027年进行。蒸汽轮机和汽轮发电机预计将于5月交付,蒸汽锅炉预计将于7月交付。施工工作正按计划进行。
